西安北部330千伏电网解环阶段性工作全部完成
陕西
陕西 > 资讯 > 正文

西安北部330千伏电网解环阶段性工作全部完成

原标题:西安北部330千伏电网解环阶段性工作全部完成

12月10日凌晨,330千伏桃聂Ⅰ线开始24小时带负荷试运行,桃曲变第二阶段启动工作圆满结束。至此,西安北部330千伏电网解环十个阶段工作全部完成。

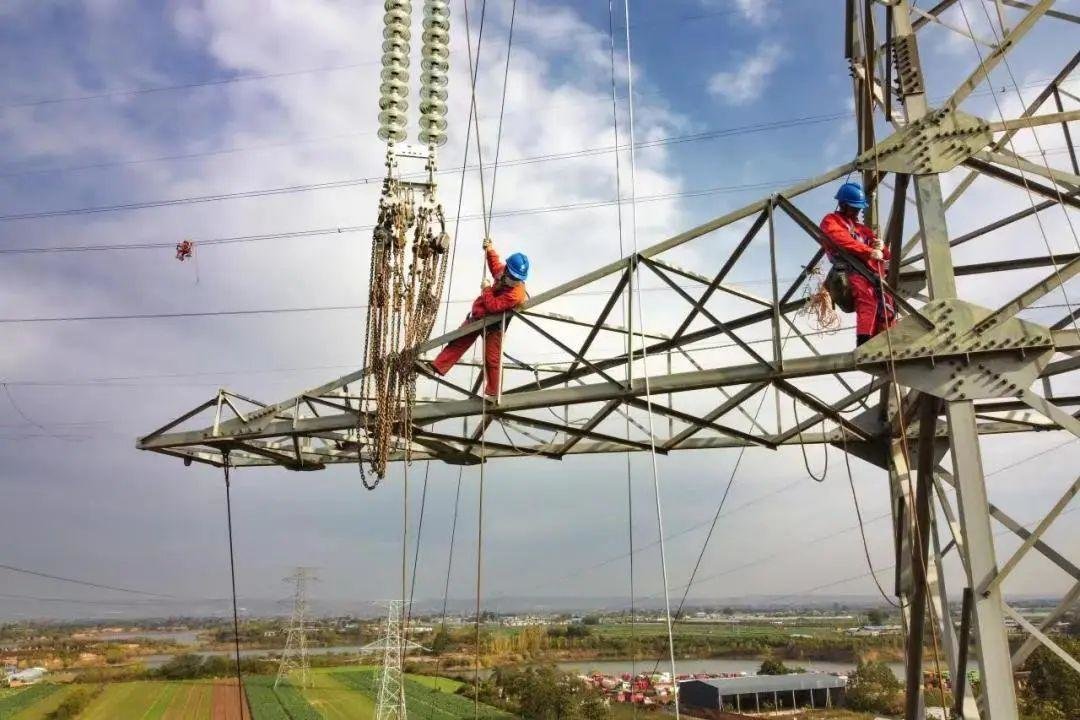

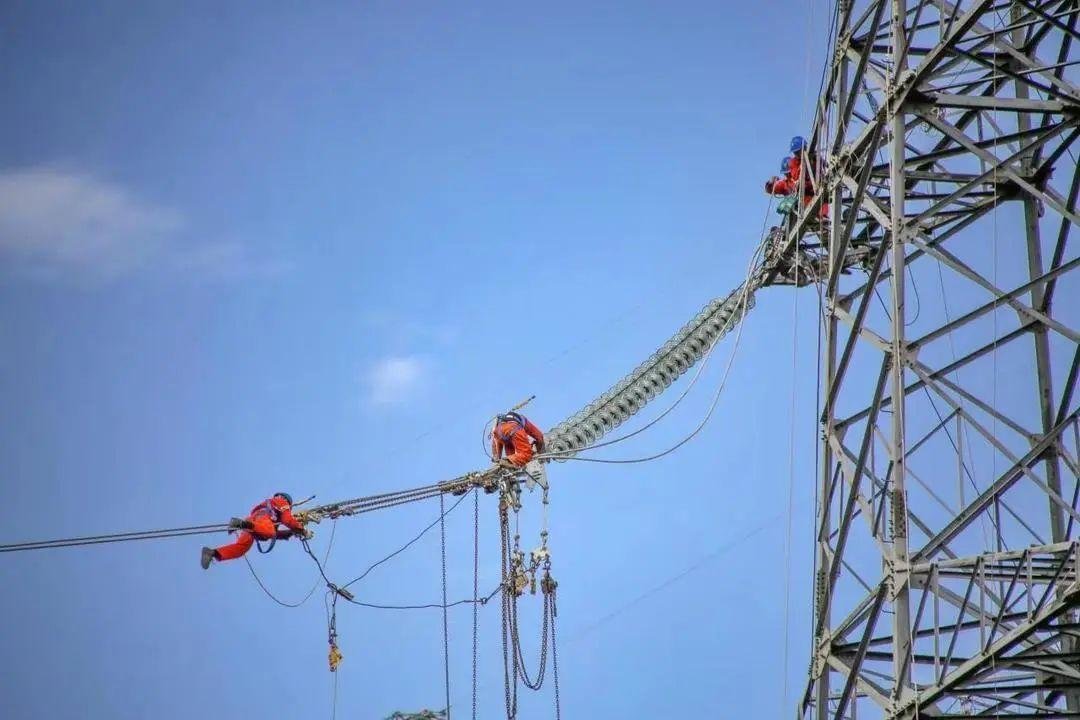

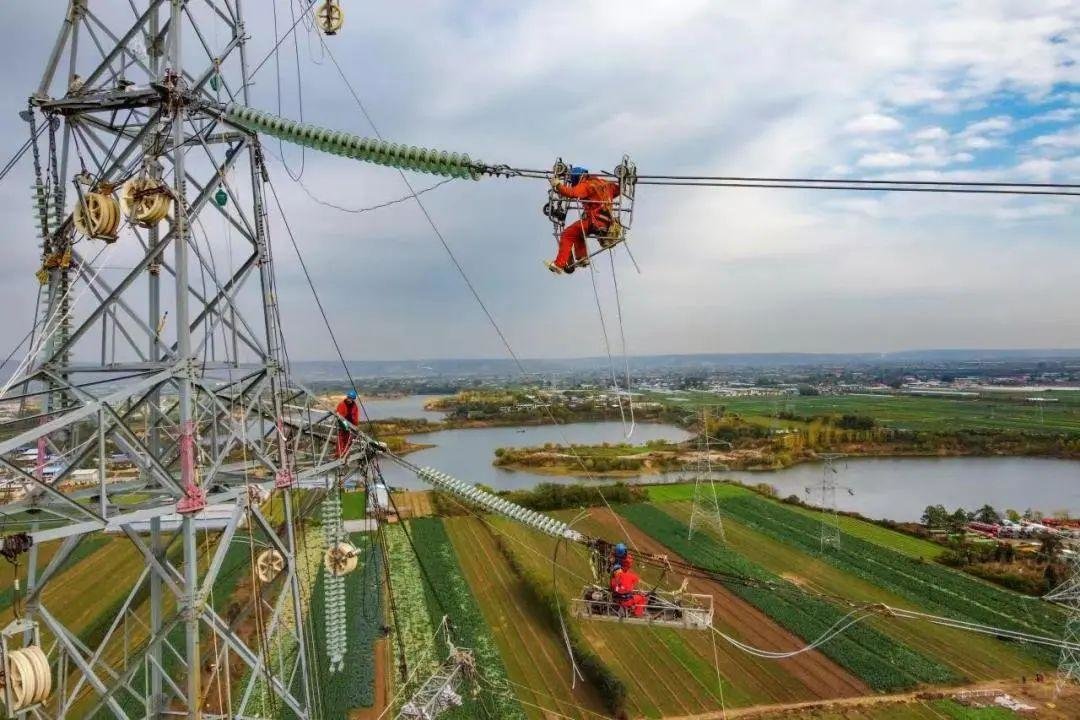

据了解,西安北部330千伏电网解环相关工程包括桃曲-池阳双回池阳侧改接入聂刘变线路工程、330千伏池聂线π入渭河二电厂线路工程、咸阳西-古渡330千伏线路工程、经玄1线4项工程。其中,桃曲-池阳双回池阳侧改接入聂刘变线路工程是西安北部330千伏电网解环的最后一环,该工程线路段途经西安市高陵区和咸阳市三原县、泾阳县,全长27.213千米,新建杆塔77基,启动工作涉及铜川地区330千伏桃曲变、西安地区330千伏聂刘变保护改造。西安北部330千伏电网解环工作全部结束后,750千伏泾渭变两台主变可合环运行,750千伏乾县变、泾渭变两个供电区电网实现解环,电网供电可靠性将得到有效保障。

据悉,西安北部330千伏电网解环工程全部完工后,乾县、泾渭两大供电区330千伏电网实现解环。按照2023年夏季预测最大负荷,解环后关中北部地区可提升供电能力至少100万千瓦。
