九月的玛纳斯戈壁依旧暑热,艳阳之下,荒原热浪蒸腾。连片的光伏预制管桩在烈日下整齐排布,工程机械的轰鸣声此起彼伏,第八师石玛兵地融合陕建100万千瓦“草光互补”光伏项目施工现场一派大干快上的火热景象,陕建建设者们正扎根瀚海戈壁,以实干奏响边疆项目建设的奋进乐章。

标杆工程 绿动边疆

作为陕建在新疆首个“运投建”一体化百万千瓦级光伏项目,该项目是兵地融合发展的标杆示范工程,也是集团服务国家“双碳”战略、助力边疆高质量发展的重点项目。

项目位于新疆玛纳斯县境内,总用地约20824亩,涵盖光伏场区、升压站、输电外送三大核心板块。光伏区规划PHC预制管桩近23万根,安装光伏组件超148万块;升压站采用预制舱式钢结构,配置4台250MVA有载调压主变;新建双回输电线路约91.392公里,架设杆塔243基,项目建成投运后,每年可向电网输送稳定的清洁电能,为优化区域能源结构提供有力支撑。

桩基攻坚 建设提速

项目自开工以来,陕建四建集团全体建设者战风沙、斗酷暑、抗严寒,不畏艰苦环境,在茫茫戈壁滩上打下了一根根坚实管桩,在亘古荒原上描绘出新能源发展的壮美画卷。

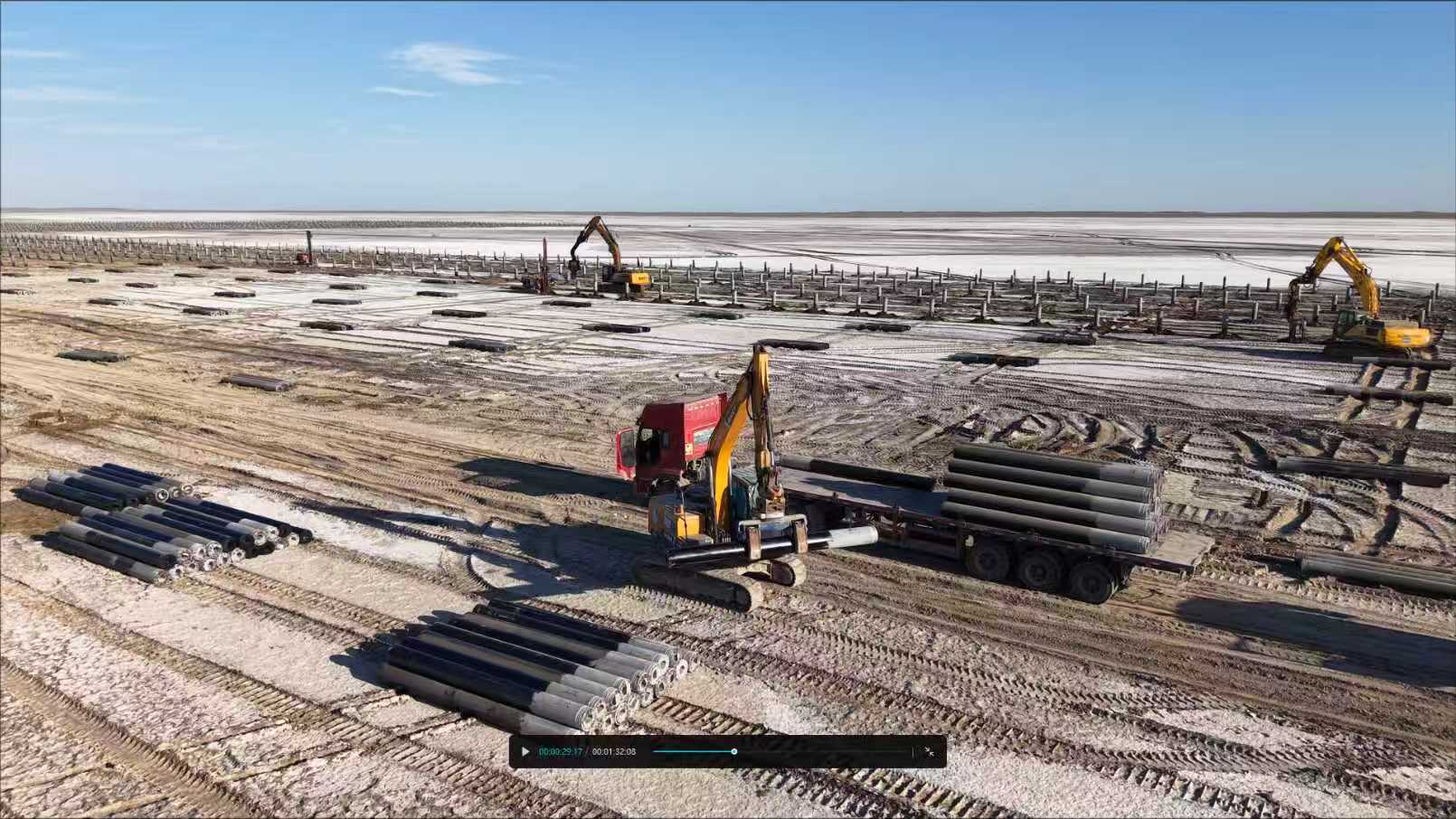

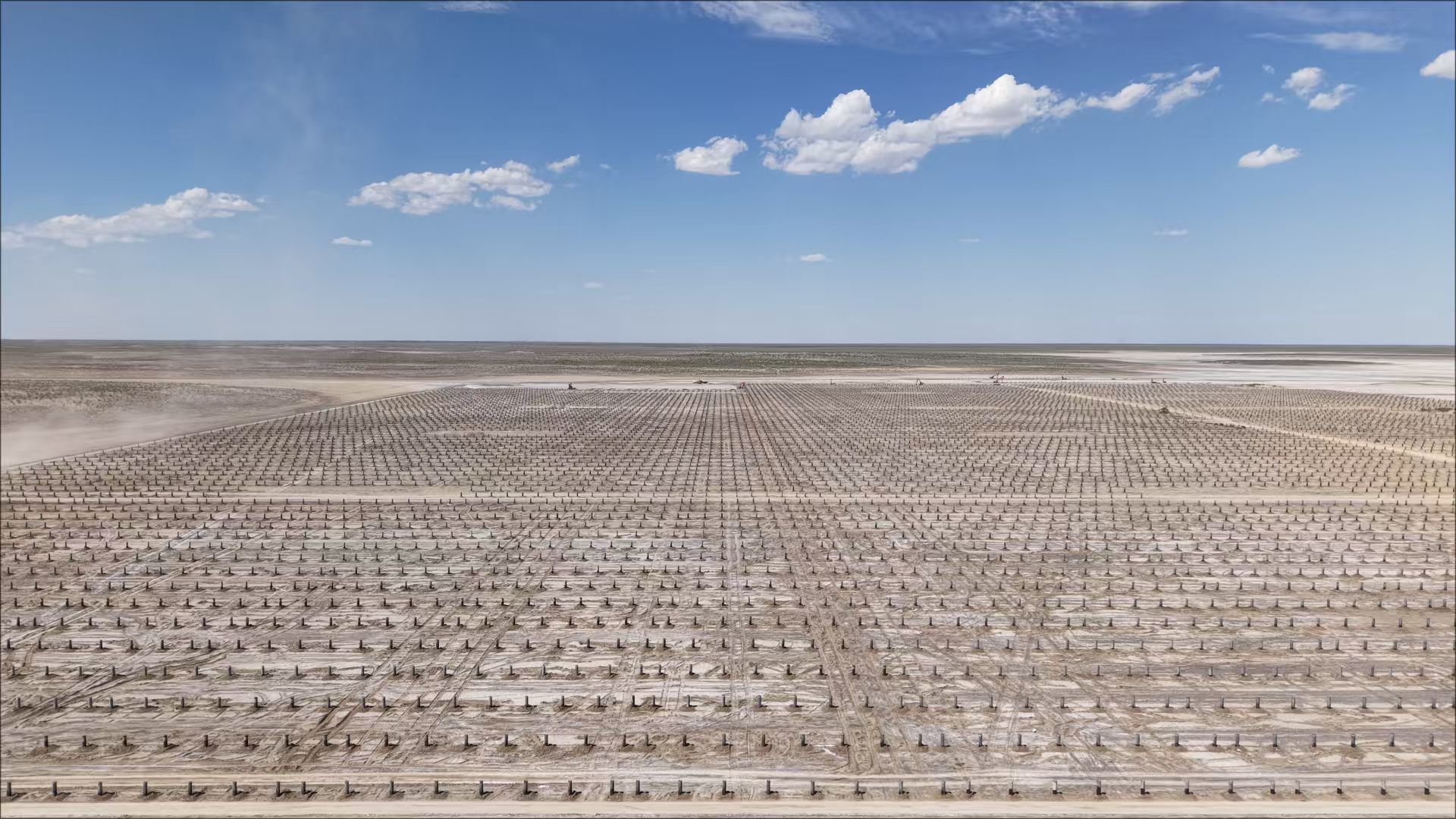

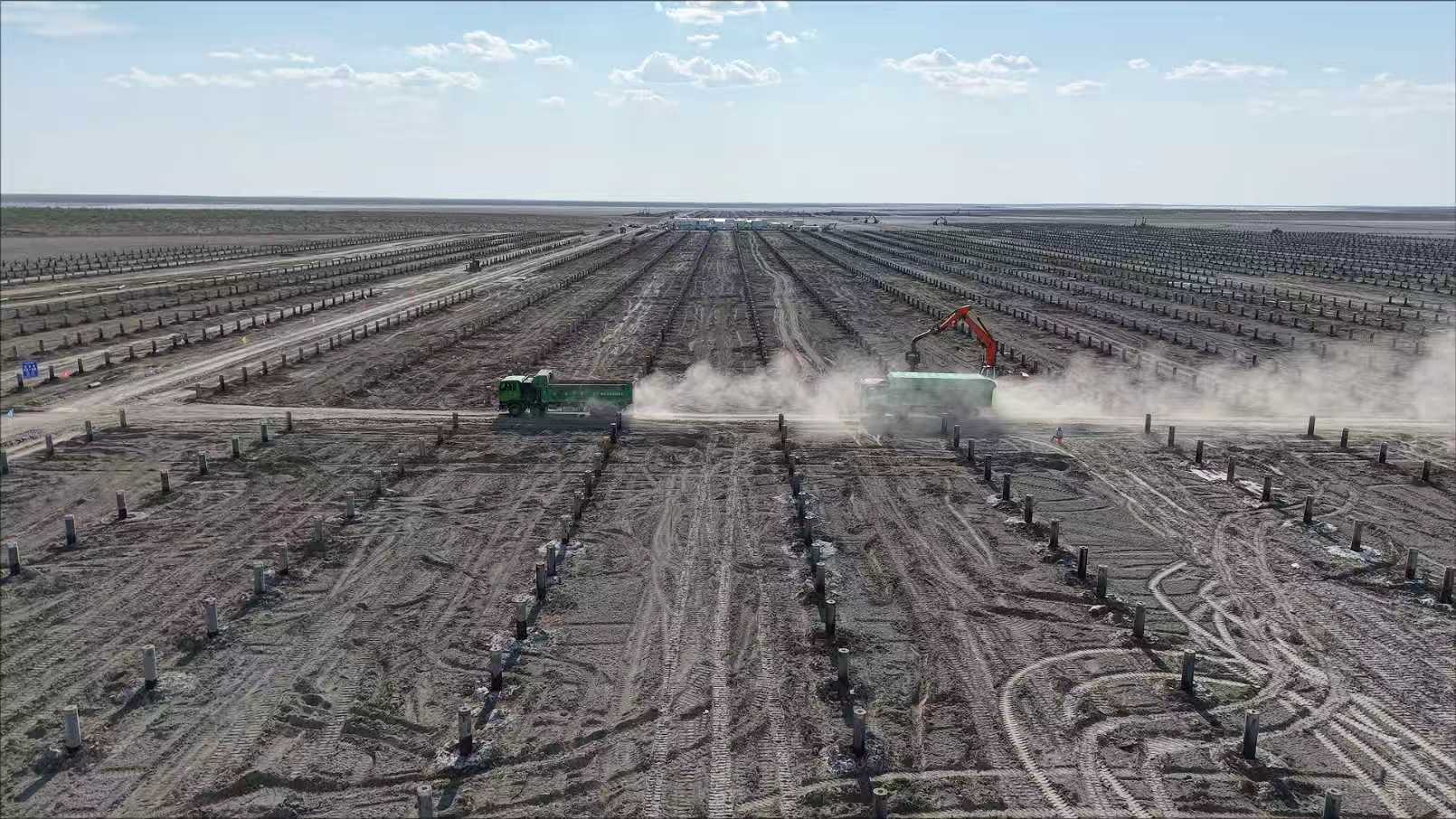

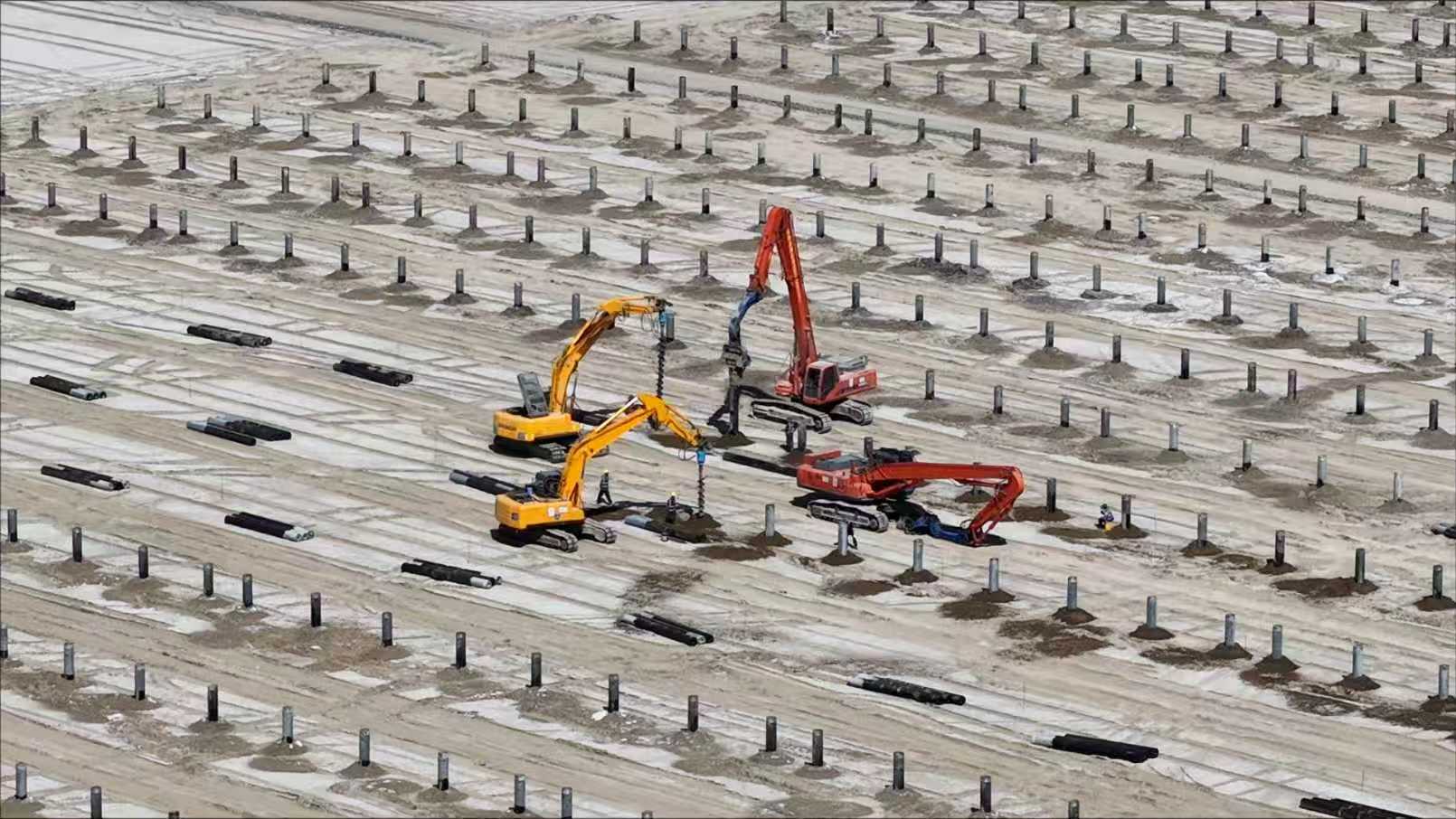

自2026年6月15日打下第一根桩基以来,项目团队昼夜轮班攻坚,持续刷新建设进度:8月2日完成第五万根桩基施工,8月19日顺利突破十万根大关,截至目前已累计完成桩基172818根,创下单日完成4000余根桩基施工的高效纪录。配套工程同步推进,累计完成施工道路超23万平方米,场区围栏23.7公里,主要功能区实现封闭管理。

现场集结引孔机35台、压桩机34台、装载机及卸桩机27台,配备管理及一线职工90人、作业工人175人,各类资源高效联动,全力保障施工节奏。

戈壁拓荒 保障暖心

项目地处戈壁腹地,距县城约117公里,常年风沙频发、夏季酷暑难耐,施工与生活条件极为艰苦。

进场之初,场地荒芜、配套匮乏,建设者们风餐露宿、从零起步,在茫茫戈壁上逐项破解物资转运、生活保障等诸多难题。如今项目部已建成标准化办公生活区,餐厅、洗漱间实现24小时热水供应,封闭式晾衣棚、防暑降温设施配齐到位,从“艰苦拓荒”到“保障完备”的转变,生动诠释了全体建设者不畏艰险、勇于开拓的奋斗精神。

技术赋能 安全护航

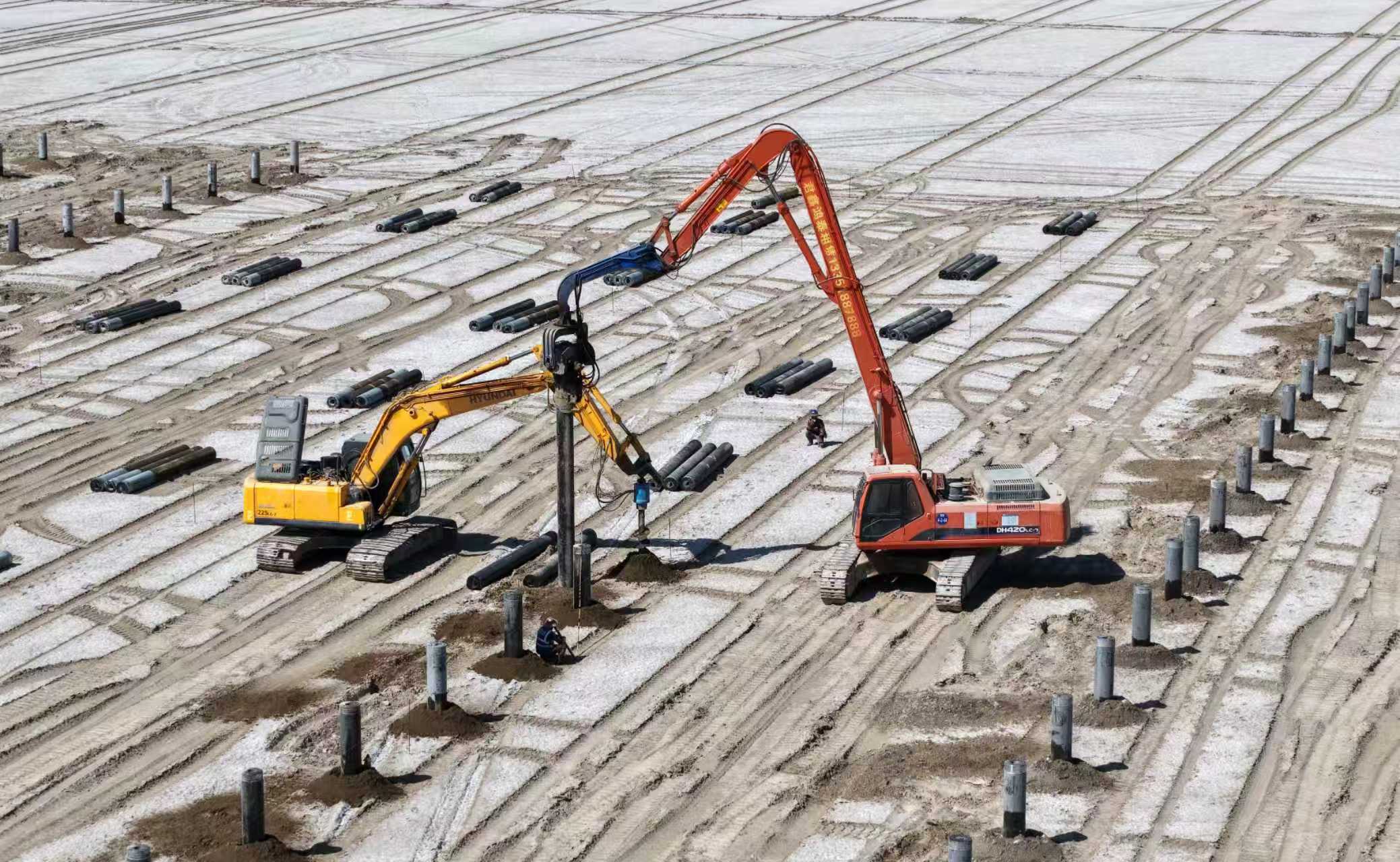

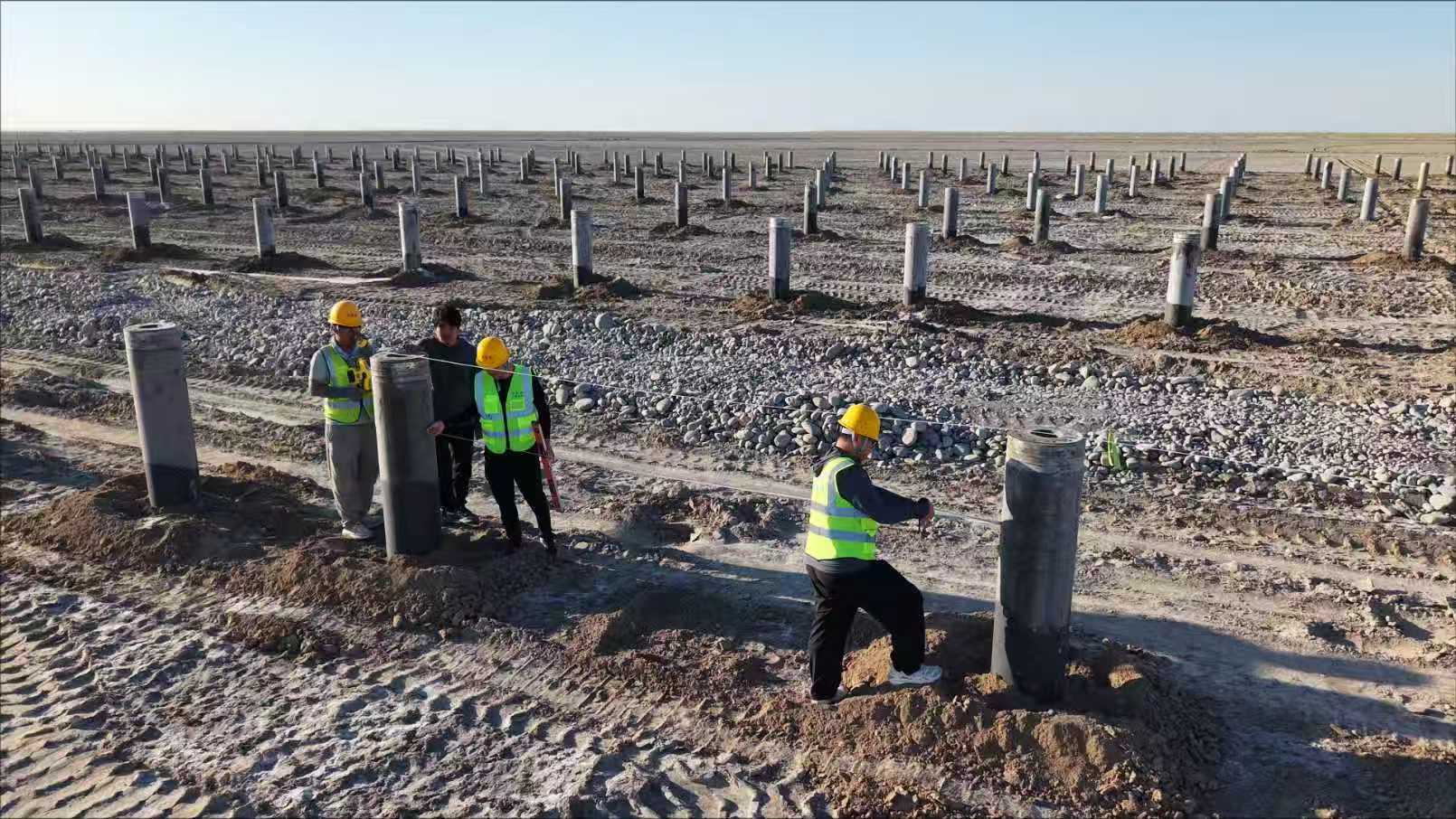

针对戈壁复杂地质与环境条件,项目团队聚焦桩基施工核心难题精准攻关。面对盐碱地层无桩尖管桩穿透困难,创新“预先引孔、应力释放”协同施工机制,螺旋钻与打桩机流水衔接,严控引孔参数,实现管桩平稳穿透硬夹层;针对桩底封堵隐蔽作业质量管控难题,推行“工厂预控+材料适配+定量浇捣”三维管控模式,从源头保障封堵密实抗渗;针对松散地层引孔偏斜与土体扰动问题,采用改制专用引孔设备,实行“旁站定位、动态监测”,兼顾成孔精度与地层结构保护。技术层面全面应用GPS-RTK高精度桩位放样、无人机倾斜摄影三维建模,以数字化手段提效提质;安全管理构建“六位一体”管控体系,创新区域化分区管控模式,实现桩基施工阶段零事故、零伤害。

针对戈壁复杂地质与环境条件,项目团队聚焦桩基施工核心难题精准攻关。面对盐碱地层无桩尖管桩穿透困难,创新“预先引孔、应力释放”协同施工机制,螺旋钻与打桩机流水衔接,严控引孔参数,实现管桩平稳穿透硬夹层;针对桩底封堵隐蔽作业质量管控难题,推行“工厂预控+材料适配+定量浇捣”三维管控模式,从源头保障封堵密实抗渗;针对松散地层引孔偏斜与土体扰动问题,采用改制专用引孔设备,实行“旁站定位、动态监测”,兼顾成孔精度与地层结构保护。

项目团队将紧盯桩基收尾、支架安装、组件布设等关键节点,严格按照工期计划稳步推进,确保项目按期建成投产,以精品工程践行国企担当,为服务国家 “双碳” 战略、助力边疆高质量发展贡献陕建力量。(刘凡)
